풍력발전기의 경제성은 결국 '바람이 얼마나 꾸준히, 얼마나 세게 부는가'에서 갈립니다. 평균 풍속이 빠를수록 같은 터빈으로 더 많은 전기를 만들 수 있어 발전소 개발에 경제적으로 유리하지만, 돌풍과 난류가 심하면 더 강하고 비싼 터빈이 필요해 집니다. 여기에 송전망 접근성, 부지 확보, 현지 전기요금까지 겹치면서 사업의 손익이 결정됩니다. 연료를 사서 태울 필요가 없다는 점은 다른 발전 방식과 비교해 비용 구조 자체를 다르게 만듭니다.
풍력발전기 경제성을 좌우하는 건 결국 입지입니다
위치가 풍력 발전소의 전반적인 성공에 매우 중요하다는 점은 여러 문헌에서 공통적으로 강조됩니다. 성공적인 입지 조건으로는 풍황, 전력 전송 접근성, 물리적 접근성, 현지 전기 요금이 꼽힙니다. 이 중에서도 풍황은 발전량을 직접 결정하기 때문에 가장 앞에 놓입니다.
평균 풍속이 빠를수록 터빈이 더 많은 전기를 생산하므로 빠른 바람은 일반적으로 경제적으로 더 유리합니다. 다만 강한 돌풍과 높은 난류는 더 강하고 비싼 터빈을 요구하며, 그렇지 않으면 손상 위험이 생깁니다. 그래서 이상적인 풍황은 단일 방향에서 오는, 강하지만 일관되고 난류가 낮은 바람입니다.
바람의 평균 동력은 평균 풍속에 단순 비례하지 않는다는 점도 비용 계산을 어렵게 만드는 요소입니다. 산악 고개는 이런 조건을 갖춘 대표적 입지로, 산으로 막힌 바람을 터널처럼 고개를 통해 낮은 압력의 평평한 지역으로 유도합니다. 샌고르고니오 고개와 알타몬트 고개 같은 곳이 풍부한 풍력 자원 용량으로 유명한 이유입니다.
부지 선정 절차는 생각보다 깁니다.
- 풍력 발전기가 설치되기 전에 현지 바람을 1년 이상 모니터링
- 상세한 바람 지도 작성
- 엄격한 계통 연계 가능성 연구 수행
- 풍속계와 풍향계를 활용한 장기 또는 영구적 기상탑 데이터로 현장 풍황 검증
기상 풍황 데이터만으로는 대규모 프로젝트의 정확한 부지 선정에 충분하지 않습니다. 프로젝트 자금 조달을 위해서는 풍속과 풍향에 대한 현장 특정 데이터 수집이 부지 잠재력을 결정하는 데 중요합니다.
송전 용량이 없으면 바람이 좋아도 사업이 흔들립니다
에너지 시장이 포화된 경우, 풍력 자원 데이터를 수집하기도 전에 대규모 프로젝트 부지 선정의 첫 단계는 적절한 가용 전송 용량(ATC)이 있는 지역을 찾는 것입니다. ATC는 기존 송전선과 변전소에 큰 업그레이드 없이 두 개의 상호 연결된 지역에 추가로 통합할 수 있는 전송 시스템의 남은 용량을 뜻합니다.
상당한 장비 업그레이드에는 큰 비용이 들고, 이는 풍력 자원 가용성과 무관하게 특정 위치에서 프로젝트의 실현 가능성을 약화시킬 수 있습니다. 가능한 지역 목록이 만들어지면 부하와의 근접성, 토지 조달 같은 환경적·기술적 제한 요소를 따져 목록을 좁혀 갑니다.
미국의 캘리포니아 ISO, 미드콘티넨트 ISO 같은 독립 시스템 운영자(ISO)는 상호 연결 요청 큐를 운영합니다. 개발자는 이 큐를 통해 특정 지역과 계통 연계를 위한 새로운 발전 시설을 제안할 수 있습니다.
요청 큐에는 요청 시 예치금 비용과 ATC 같은 요인으로 인한 지속적 비용이 함께 발생하며, ISO가 요청 제출 후 실현 가능성을 확인하는 연구에 최대 몇 년이 걸릴 수 있습니다. 큐에 가장 많이 입찰할 여력이 있는 대기업이 자원과 기회가 많은 부지를 확보할 시장 지배력을 가질 가능성이 높습니다. 마감 기한이 지나면 많은 기업이 다른 대기업의 요청과 비교해 위험하다고 판단한 요청을 철회하고 예치금 일부를 돌려받습니다.
터빈을 얼마나 띄워 놓느냐가 토지와 케이블 비용을 바꿉니다
풍력 발전소 설계의 주요 요소는 터빈 간 간격입니다. 측면과 축방향(우세풍 기준) 모두 해당합니다. 터빈이 서로 가까울수록 상류 터빈이 후방 터빈의 바람을 더 많이 막는 후류 효과가 커집니다.
반대로 간격을 넓게 벌리면 도로와 전력 케이블 비용이 증가하고, 특정 용량의 터빈을 설치하는 데 필요한 토지 면적이 늘어납니다. 이런 요인 때문에 터빈 간격은 부지마다 다릅니다. 일반적으로 제조업체는 각 인접 터빈의 공간적 범위 사이에 터빈 로터 직경의 최소 3.5배 여유 공간을 요구합니다.
기류는 장애물에 접근하면서 속도가 느려지는데 이를 차단 효과라고 하며, 다른 터빈 앞에 있는 터빈의 가용 풍력을 2% 감소시킵니다. 터빈 모델과 현장 조건, 운영 방식에 따라 더 가까운 간격이 가능하기도 합니다.

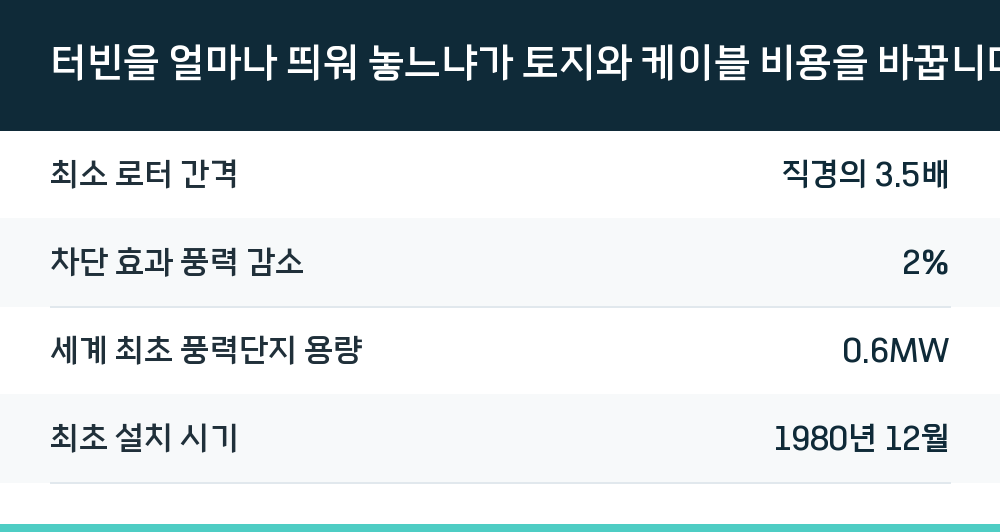

| 항목 | 값 |
|---|---|
| 최소 로터 간격 | 직경의 3.5배 |
| 차단 효과 풍력 감소 | 2% |
| 세계 최초 풍력단지 용량 | 0.6MW |
| 최초 설치 시기 | 1980년 12월 |
세계 최초의 풍력 발전소는 1980년 12월 뉴햄프셔주 남부 크로치드 산 경사면에 설치된 각 30킬로와트급 터빈 20대로, 용량은 0.6MW였습니다. 지금과 비교하면 규모 감각이 얼마나 달라졌는지 알 수 있는 대목입니다.
육상 터빈은 언덕이나 산이 많은 지역에서 보통 가장 가까운 해안선에서 3킬로미터 이상 내륙의 능선에 설치됩니다. 바람이 능선을 넘어 가속화되는 지형 가속을 이용하기 위해서입니다. 각 터빈의 정확한 위치가 중요해서 30미터 차이가 잠재적으로 출력을 두 배로 늘릴 수 있으며, 이런 신중한 배치를 마이크로 사이팅이라고 부릅니다.
해상 풍력은 이용률에서 앞서지만 설치와 유지비가 관건입니다
해상 풍력 터빈은 육상 터빈보다 눈에 덜 띕니다. 거리 때문에 보이는 크기와 소음이 완화되기 때문입니다. 물은 육지보다 표면 거칠기가 적어, 특히 깊은 물에서는 개방 수역의 평균 풍속이 일반적으로 훨씬 높습니다. 그만큼 용량 계수(이용률)도 육상 위치보다 상당히 높습니다.
유럽은 해상 풍력 에너지 분야의 선두 주자입니다. 최초의 해상 풍력 발전소인 빈데뷔는 1991년 덴마크에 설치되었습니다. 2010년 현재 벨기에, 덴마크, 핀란드, 독일, 아일랜드, 네덜란드, 노르웨이, 스웨덴, 영국 해역에 39개의 해상 풍력 발전소가 있었고 총 운영 용량은 2,396MW였습니다.

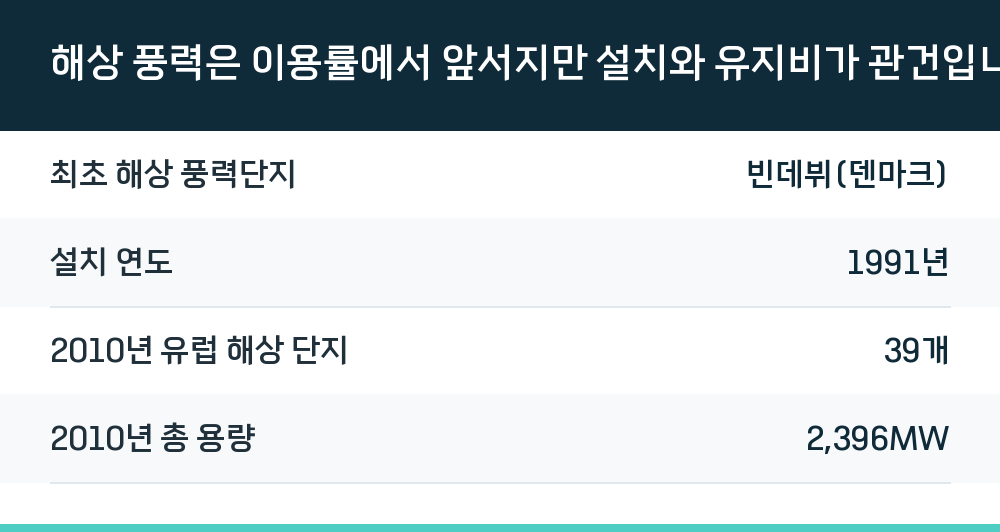

| 항목 | 값 |
|---|---|
| 최초 해상 풍력단지 | 빈데뷔(덴마크) |
| 설치 연도 | 1991년 |
| 2010년 유럽 해상 단지 | 39개 |
| 2010년 총 용량 | 2,396MW |
유럽에서는 100GW 이상의 해상 프로젝트가 제안되거나 개발 중이며, 유럽풍력에너지협회는 2020년까지 40GW, 2030년까지 150GW 설치 목표를 설정했습니다. 2020년 12월 기준으로는 영국의 1,218MW 혼시 풍력 발전소가 세계 최대 해상 풍력 발전소입니다.
문제는 설치와 서비스·유지입니다. 2015년 기준으로 부품을 들어 올릴 수 있는 잭업 선박은 20척이지만, 5MW 이상 크기를 들어 올릴 수 있는 선박은 거의 없었습니다. 풍력 터빈에서 충분한 상각을 얻으려면 서비스 선박을 거의 24시간 내내, 즉 시간의 80% 이상 가용성을 유지하며 운영해야 합니다.
그래서 설치용 특수 고속 서비스 차량과 유지 보수용 장비가 필요합니다. 서비스 직원이 어려운 기상 조건에서도 터빈에 진입할 수 있도록 하는 중량 보상 작업 플랫폼, 관성 및 광학 기반 선박 안정화·운동 제어 시스템(iSSMC) 같은 설비가 여기에 동원됩니다.
연료를 사지 않는다는 사실이 만드는 비용 구조
연료가 필요 없기 때문에 풍력 발전소는 다른 형태의 발전 방식보다 환경에 미치는 영향이 적고, 종종 녹색 에너지의 좋은 공급원으로 언급됩니다. 발전 원가에서 연료비가 차지하는 비중이 0이라는 점은 장기 운영에서 유리하게 작용합니다.
다만 풍력 발전소는 시각적 영향과 경관 훼손으로 비판을 받아왔습니다. 일반적으로 다른 발전소보다 넓은 토지를 필요로 하고 야생 및 농촌 지역에 건설되어야 하는데, 이는 시골의 산업화, 서식지 손실, 관광 감소로 이어질 수 있습니다.
일부 비평가들은 풍력 발전소가 건강에 부정적 영향을 미친다고 주장하지만, 대부분의 연구자들은 이런 주장을 유사 과학으로 봅니다. 레이더 간섭 문제도 제기되지만, 미국 에너지부에 따르면 대부분의 경우 부지 선정과 기타 완화 조치로 갈등이 해결되었고 풍력 프로젝트가 레이더와 효과적으로 공존할 수 있게 되었습니다.
개별 풍력 터빈 설계는 계속 출력이 커지고 있어, 같은 총 출력을 내는 데 필요한 터빈 수가 줄어들고 있습니다. 터빈 한 대당 용량이 커지면 기초, 도로, 케이블 같은 부대 비용을 분산시키는 효과가 생깁니다.
국내 주민 참여형 모델과 시장 전망
태백가덕산풍력발전은 국내 최초 지자체 주도 주민 참여형 풍력사업으로 운영되고 있습니다. 민·관·공이 협업 출자한 구조로, 강원도와 태백시, 한국동서발전㈜, 코오롱글로벌㈜, ㈜동성 등이 참여합니다. 급격한 기후변화 위기 대응과 지역 경제를 함께 고려한 사례로 볼 수 있습니다.
세계 풍력 터빈 발전기 시장 규모는 2025년 217억 미국 달러로 평가되었습니다. Global Market Insights, Inc.에 따르면 2026년 222억 미국 달러에서 2035년 402억 미국 달러를 넘어서는 수준으로 성장할 전망입니다.
국가별로 보면 2021년 브라질은 설치된 풍력 발전량 기준 세계 7위(21GW)였고, 중국·미국·독일에 이어 세계 4위의 풍력 에너지 생산국(72TWh)이었습니다. 2022년 7월 브라질은 약 750개 풍력 발전소에서 22GW의 설치 용량에 도달했습니다. 국내 최대 풍력 발전소는 피아우이주에 있는 콤플렉소 에올리코 라고아 도스 벤투스로 현재 용량 1,000MW이며 1,500MW로 확장될 예정입니다.
중국의 성장 속도는 특히 두드러집니다. 2006년 2,599MW였던 용량이 2011년 말 62,733MW로 늘었고, 2009년 말에는 25.1GW를 차지했습니다. 하버드와 칭화 대학 연구진은 중국이 2030년까지 풍력 발전으로 모든 전력 수요를 충족할 수 있다는 결과를 내놓기도 했습니다.
Q. 풍력발전기는 결국 어떤 조건에서 경제성이 높아지나요?
평균 풍속이 빠르고 난류가 낮은, 단일 방향의 일관된 바람이 부는 곳이 유리합니다. 여기에 송전 용량 확보, 부지 접근성, 현지 전기요금이 뒷받침되어야 사업성이 서게 됩니다.
Q. 왜 설치 전에 1년 넘게 바람을 측정하나요?
기상 풍황 데이터만으로는 대규모 프로젝트의 정확한 부지 선정에 충분하지 않기 때문입니다. 풍속과 풍향에 대한 현장 특정 데이터가 부지 잠재력과 자금 조달 가능성을 좌우합니다.
Q. 해상 풍력이 육상보다 항상 유리한가요?
이용률 측면에서는 개방 수역의 평균 풍속이 높아 용량 계수가 육상보다 상당히 높습니다. 다만 잭업 선박 부족과 24시간에 가까운 서비스 가용성 요구처럼 설치·유지비 부담이 큽니다.
Q. 터빈을 촘촘히 세우면 비용이 줄어드나요?
간격을 좁히면 도로와 케이블 비용은 줄지만 후류 효과로 뒤쪽 터빈의 발전량이 깎입니다. 그래서 제조업체는 보통 로터 직경의 최소 3.5배 간격을 요구합니다.
